U-Bahn München Blog

Geplante Bestellung neuer Züge vom Typ C2.11

12. November 2010

Autor: Boris Merath — Abgelegt unter: Fahrzeuge, Technik — 17:46

Der Fahrzeugpark der U-Bahn wurde mit der Zeit immer wieder in kleinen Serien an den steigenden Bedarf angepasst und erweitert. Jetzt will die MVG mit der größten Fahrzeugbestellung seit Inbetriebnahme der U-Bahn eine große Menge an baugleichen Fahrzeugen beschaffen.

Fotomontage des geplanten C2-Zuges
Fotomontage des
neuen Zuges
Bild: SWM/MVG

Erstmals sollen dabei U-Bahn-Wagen der ersten Generation im großem Stil ausgemustert werden: Die Bestellung sieht die Lieferung von 21 neuen Langzügen vor, wovon sieben für Taktverdichtungen vorgesehen sind, und 14 Züge Altwagen vom Typ A ersetzen sollen.

Mit dieser Lieferung wäre dann ein vollständiger Ersatz der 1970 bis 1972 gebauten Züge vom Typ A2.1 möglich. Im Falle eines Einlösens zweier ebenfalls in der Ausschreibung vereinbarter Optionen auf weitere 46 Züge wäre dann ein vollständiger Ersatz der bis 1984 gebauten A-Wagen möglich.

Ablauf der Auftragsvergabe

Auf eine europaweite Ausschreibung der neuen Züge Anfang 2010 wurden laut MVG von vier Bewerbern Angebote abgegeben, unter denen Siemens als wirtschaftlichster Anbieter ausgewählt wurde. Die Details der Bestellung stehen nun fest, so dass nun in einer Pressemitteilung über die geplante Auftragsvergabe informiert wird:
Die Bestellung beinhaltet 21 Gliederzüge mit je 6 Wagen zu einem Preis von 185 Millionen Euro. Darüber hinaus bestehen zwei Optionen auf je 23 weitere Züge, so dass das Gesamtvolumen des Vertrages bis zu 550 Millionen Euro beträgt. Diese Kosten müssen zum größten Teil von der MVG selbst beglichen werden, eine Förderung durch den Freistaat von 25% der Kosten ist allerdings bereits beantragt und grundsätzlich durch den Verkehrsminister Zeil zugesagt.

Die Lieferung der ersten 21 Züge soll 2013 bis 2015 erfolgen, die beiden Optionen müssen bis 2016 bzw. 2020 eingelöst werden, so dass die Auslieferung bis ca. 2025 abgeschlossen wäre.

Dabei wurde die Ausschreibung gegenüber der ursprünglichen Planung von 2012 auf 2010 vorgezogen. Auf diese Art konnte bedingt durch den zur Zeit günstigen Stahlpreis ein vergleichsweise preisgünstiges Angebot erreicht werden.

Die neuen Züge im Detail

Die neuen Züge sollen weitgehend dem Konzept der existierenden C1-Züge folgen. Geplant ist hier ebenfalls ein auf ganzer Länge begehbarer fest gekuppelter Zug mit sechs Wagen, auch die Gestaltung wird sich weitgehend am C1 orientieren. Neugestaltet wird allerdings die Front des Zuges, die auch wieder von dem Münchner Designer A. Neumeister stammt.

Auch im Innenraum sollen sich nur Details ändern:

  • Eine Umgestaltung der Übergangsbereiche zwischen den Wagen soll den Fahrgastfluß verbessern und mehr Fahrgästen Platz schaffen. Die Fahrgastkapazität erhöht sich von 912 (C1-Zug) auf 940 Fahrgäste.
  • Der Türschließvorgang soll mit Hilfe farbiger Lichtbänder in den Türkanten behinderten Fahrgästen besser angekündigt werden.
  • Die Innenbeleuchtung soll künftig auf Basis von Leuchtdioden erfolgen.
  • Der Zug wird bereits von Werk ab mit Videoüberwachung, Fahrgastfernsehen und Brandschutzeinrichtungen ausgestattet.
  • Wie heute üblich ist der Zug auf fahrerlosen Betrieb vorbereitet, insbesonderen könnte der Fahrerstand problemlos rückgebaut werden.

Auch technisch gibt es Verbesserungen, so soll ein verbessertes Diagnosesystem die Instandhaltung erleichtern. Außerdem soll die Höchstgeschwindigkeit 90km/h betragen – bisher ist das Münchner U-Bahnnetz auf 80km/h ausgelegt.

Weitere Informationen

Pressemeldung der MVG

Handyversorgung ab Samstag auch auf der U1 zum OEZ

29. Oktober 2010

Autor: Florian Schütz — Abgelegt unter: Technik — 13:00

Das Mobilfunknetz in der Münchner U-Bahn wird um den Nordabschnitt der U-Bahnlinie U1 zum Olympia-Einkaufszentrum erweitert. Die vier Netzbetreiber Vodafone, T-Mobile, E-Plus und Telefónica O2 Germany nehmen die Sende- und Empfangsanlagen zwischen den U-Bahnstationen Stiglmaierplatz und Olympia-Einkaufszentrum am Samstag, 30. Oktober 2010, in Betrieb.

Dieser Streckenabschnitt umfasst 7 Bahnhöfe und rund 6,3 Kilometer Tunnelstrecke zwischen den einzelnen Stationen. Insgesamt sind damit nun 32 Bahnhöfe und ungefähr 27,5 Kilometer Tunnelstrecke versorgt. In den nächsten Wochen wollen die Netzbetreiber weite Teile des übrigen U-Bahnsystems mit Sende- und Empfangsanlagen ausrüsten. Im Lauf des kommenden Jahres folgen letzte Außenabschnitte. Zudem wurden in den vergangenen Wochen auch zusätzliche Sender installiert, die die bisherigen Abschnitte ergänzen bzw. verdichten.

Bisher umfasste das Mobilfunknetz in der U-Bahn 25 Bahnhöfe und gut 21 Kilometer Tunnelstrecke. Das so genannte Kernnetz ist bereits seit Anfang September 2009 in Betrieb. Dazu gehören die zentralen Abschnitte in der Innenstadt (etwa 4,5 Kilometer Strecke) und die wichtigsten U-Bahnstationen der Münchner Verkehrsgesellschaft (MVG), nämlich Marienplatz, Odeonsplatz, Karlsplatz (Stachus), Hauptbahnhof und Sendlinger Tor sowie den Oktoberfest-Bahnhof Theresienwiese. Zwischenzeitlich wurde das Mobilfunknetz außerdem auf den Ostabschnitt der U2 zur Neuen Messe München (13 Bahnhöfe, rund 12 Kilometer) und den Nordast der U6 zur Allianz Arena (6 Bahnhöfe bis Alte Heide, ungefähr 4,7 Kilometer) ausgeweitet.

Quelle:

MVG-Pressemeldung vom 29.10.2010: Handy-Empfang in der Münchner U-Bahn: Mobilfunk-Netz wird um U1 Nord zum Olympia-Einkaufszentrum erweitert

Neuer Fahrkartenautomat der MVG

27. Oktober 2010

Autor: Boris Merath — Abgelegt unter: Betrieb, Technik — 22:34

624 stationäre Fahrkartenautomaten betreibt die MVG momentan, die ältesten davon sind nun 22 Jahre alt. Diese alten Modelle, die teilweise nichtmal Banknoten annehmen können, sind in die Jahre gekommen und daher immer störungsanfälliger und wartungsintensiver. Daher investiert die MVG 9,5 Mio Euro in 292 neue Fahrscheinautomaten, die bis Ende 2012 aufgestellt werden sollen.

Der erste der Automaten wurde heute von Herbert König (rechts), Geschäftsführer der MVG und Günter Schmid (links), Ressortleiter Verkehrsservices der MVG vorgestellt.

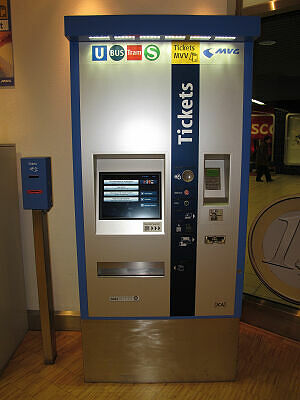

Präsentation des neuen Fahrkartenautomaten
Präsentation des neuen Fahrkartenautomaten
Neuer Fahrkartenautomat der MVG
Neuer Fahrkartenautomat der MVG

Die wesentlichen Neuerungen

Alte Fahrkartenautomaten
Bestehende
Fahrkartenautomaten

Anders als bei den bestehenden Automaten wird das neue Gerät jetzt über eine Menüführung und einen Touchscreen bedient, und auch sonst gibt es einige Neuerungen:
So kann der Automat jetzt auch Geldscheine als Wechselgeld ausgeben. und damit deutlich größere Scheine akzeptieren als bisher. Bei dem Kauf einer Einzelfahrkarte für 2,40 Euro zum Beispiel kann jetzt auch ein 50 Euro-Schein angenommen werden. Neben der Geldkarte ist jetzt auch bargeldlose Zahlung mit GiroCard (ehemals EC-Karte) und den Kreditkarten Visa und MasterCard möglich.

Bei der Gestaltung des Automaten wurde viel Wert auf Behindertenfreundlichkeit gelegt: Alle Bedienelemente wurden ertastbar gestaltet, außerdem sind die Tasten auch mit Blindenschrift beschriftet. Nach einem Druck auf die Taste „Easy“ werden nur die vier wichtigsten Fahrkarten (Streifenkarte, Einzelfahrt eine Zone, Single- sowie Partner-Tageskarte Innenraum) in besonders großer Schrift angezeigt – Blinde können dabei die Ecken des Bildschirms Ertasten und so das richtige Feld finden.

Barcode auf den Fahrkarten
Fahrkarte mit
Barcode
Mit Hilfe eines Barcodescanners können Barcodes, die sich künftig auf jeder Fahrkarte befinden sollen, eingescannt werden, dadurch wird automatisch die identische Fahrkartenart erneut ausgewählt. Außerdem werden auch von der elektronischen Fahrplanauskunft erzeugte Fahrkartenempfehlungen künftig mit einem solchen Barcode ausgestattet.

Auch für Schwarzfahrer wird vieles einfacher: Ab Mitte November werden auch die Zahlungsaufforderungen für das erhöhte Beförderungsentgelt mit einem Barcode ausgestattet und können dann direkt am Fahrkartenautomaten beglichen werden. Der Gang zum Kundencenter an der Poccistraße oder zur Bank entfällt damit.

Aber auch an Touristen wurde gedacht: Neben den Sprachen Englisch, Italienisch, Französisch, Spanisch und Türkisch stehen künftig auch Russisch und Japanisch zur Verfügung.

Neuer Fahrkartenautomat - Startbildschirm
Neuer Fahrkartenautomat – Startbildschirm
Für Sehbehinderte optimierte Darstellung
Für Sehbehinderte optimierte Darstellung
Neuer Fahrkartenautomat der MVG mit japanischem Text
Neuer Fahrkartenautomat der MVG mit japanischem Text
Zahlungsmöglichkeiten am neuen Fahrkartenautomaten
Zahlungsmöglichkeiten am neuen Fahrkartenautomaten

Die Software

Die Software ist sehr aufgeräumt und leicht zu bedienen. Es gibt mehrere Möglichkeiten, an seine Fahrkarte zu kommen: In der Standardvariante wird der Kunde über mehrere Schritte zu der richtigen Fahrkarte geführt. Erfahrene Benutzer können mit der „Schnellwahltaste“ eine Liste aufrufen, auf der alle Fahrkarten auf drei Seiten listenförmig untereinander aufgeführt sind. Für Touristen gibt es eine Übersicht über die wichtigsten Fahrkarten, darunter auch direkt zum Flughafen. Die Möglichkeit über einen Barcode oder über die Easy-Taste an seine Fahrkarte zu kommen wurde bereits oben beschrieben.

Eine besonders pfiffige Idee ist die intuitive Darstellung des Gültigkeitsbereiches der Tageskarten über verschieden breite Balken in den Farben der Zonen – leider ist diese Darstellung nur eingeschränkt hilfreich, da an den neuen Automaten (im Gegensatz zu den alten Modellen) weder in Papierform noch in digitaler Form ein Netzplan zur Verfügung steht, in dem die Farben erklärt werden würden.

Schnellauswahlmenü
Schnellauswahlmenü
Intuitive Tageskartenauswahl
Intuitive Tageskartenauswahl
Fahrkartenübersicht für Touristen
Fahrkartenübersicht für Touristen
Übersicht über Einzelfahrkarten und Streifenkarten
Übersicht über Einzelfahrkarten und Streifenkarten

Aufstellung der Automaten

Der erste neue Fahrkartenautomat kann ab sofort im Kundencenter am Marienplatz getestet werden. Bis Ende 2010 folgen weitere Automaten am Hauptbahnhof, Marienplatz, Sendlinger Tor und Giesing Bahnhof sowie an den Stationen Moosach und Moosacher St. Martinsplatz, die Mitte Dezember eröffnet werden. Weitere Automaten folgen ab Februar 2011.

Auslegung Planunterlagen Martinsried

11. Oktober 2010

Autor: Boris Merath — Abgelegt unter: U-Bahnhöfe — 21:41

In zwei Monaten endet der seit 1965 bisher ununterbrochene U-Bahn-Ausbau in München mit der Eröffnung der Strecke nach Moosach vorerst – doch das nächste Projekt schreitet bereits voran: Noch bis Dienstag, 19.10. können die Planfeststellungsunterlagen für die Verlängerung der U6 nach Martinsried öffentlich eingesehen werden.

Die Auslegung ist Montag bis Donnerstag, 9 bis 18 Uhr sowie Freitag von 9 bis 14 Uhr im Auslegungsraum in der Blumenstraße 28b zugänglich.

Bei diesem Bauprojekt wird die Linie U6 nun auch am Südende das Gebiet der Stadt München verlassen. Bauträger ist daher auch die Gemeinde Planegg, die mit der Planung und Baudurchführung allerdings das Baureferat der Stadt München beauftragt hat. Grund für die Verlängerung ist die Ansiedlung von naturwissenschaftlichen und medizinischen Forschung- und Lehreinrichtungen der Ludwigs-Maximilians-Universität in einem Campus, wodurch hier mit großen Fahrgastzahlen gerechnet wird, für die eine Buserschließung nicht mehr ausreichend ist. Die Reisezeit vom Marienplatz nach Martinsried soll sich durch den Neubau je nach Takt von 29 Minuten auf 21 bzw. 23,5 Minuten reduzieren.

Vorgeschichte

Bereits im Jahr 1998 wurden die Planungen zu der U6-Verlängerung gestartet, und eine Standardisierte Bewertung in Auftrag gegeben, die einen für die Förderung nötigen Nutzen-Kosten-Faktor von deutlich über 1 bestätigte. Im April 2006 hat die Gemeinde Planegg das Münchner Baureferat beauftragt, die Planungen zu aktualisieren. Da zwischenzeitlich entschieden wurde, das biotechnologische Zentrum bis zum Jahr 2014 fertigzustellen, hat der Gemeinderat von Planegg am 2.4.2009 beschlossen, die Maßnahmensträgerschaft zu übernehmen. Am 20.7.2009 hat außerdem der Kreistag des Landkreises München beschlossen, 2/3 des kommunalen Anteils der Baukosten zu übernehmen. Am 26.2.2010 wurde durch die Regierung von Oberbayern die Streckengenehmigung erteilt. Die Finanzierung des Projektes soll durch Mittel der Gemeinde Planegg, des Landkreises München, des Freistaates Bayern und der Bundesrepublik Deutschland sowie durch Sondermittel des Staatsministeriums für Wissenschaft, Forschung und Kunst erfolgen

Zeitplan

Der Bauzeitplan sieht einen Baubeginn bereits im Jahr 2011 vor. Die Fertigstellung der Rohbauarbeiten ist für 2013 geplant, die Inbetriebnahme wird für 2014 angestrebt. Auf Grund der einfachen Baubedingungen – die Strecke hat wenig direkte Anwohner, außerdem sind keine Grundwasserabsenkungen nötig – dürfte dieser auf den ersten Blick sehr ehrgeizig wirkende Zeitplan durchaus realistisch sein.

Streckenverlauf

Gleisplan Martinsried
Gleisplan

Der Bauabschnitt hat eine Länge von nur 992m, außerdem wird nur ein neuer U-Bahnhof errichtet. An die bestehende dreigleisige Abstellanlage westlich des Bahnhofs Klinikum Großhadern schließt sich ein neuer dreigleisiger Streckentunnel an. Auf diese Art wird das mittlere Abstellgleis auf die Länge von drei Langzügen verlängert, so dass die bisherige Abstellkapazität erhalten bleibt. Das neue Abstellgleis wird auch am westlichen Ende an beide Streckengleise angeschlossen, so dass auch die in Martinsried endenden Züge dieses direkt erreichen können. Anschließend folgt vor dem Bahnsteig noch ein doppelter Gleiswechsel, über den die wendenden Züge auf einen der beiden freien Bahnsteige wechseln können. Westlich des Bahnsteiges wird das Gleis noch um einen regulär nicht befahrenen sogenannten Durchrutschweg verlängert, auf eine Wende- und Abstellanlage wird allerdings analog zu Garching Forschungsgelände verzichtet.

Die Strecke befindet sich durchgängig in einfacher Tiefenlage, der Bahnsteig wird sich daher nur etwa sechs Meter unter dem Gelände befinden.

Eine – durch die geringe Bebauung grundsätzlich mögliche – oberirdische Führung der Trasse wurde verworfen, da eine Verlängerung des Abstellgleises mittig zwischen den beiden Streckengleisen dabei nicht möglich gewesen wäre, und damit eine kostspielige Abstellanlage westlich des Bahnhofes hätte errichtet werden müssen, wodurch sich die finanziellen Vorteile wieder deutlich reduziert hätten. Außerdem hätten Lösungen für die Querung der Trasse durch durch Passanten sowie Tiere gefunden werden müssen, und die Zufahrt zu verschiedenen Grundstücken wäre beeinträchtigt worden.


U-Bahn Martinsried auf einer größeren Karte anzeigen

  • Blau: Bestehende Abstellanlage
  • Rot: Neubaustrecke
  • Gelb: Bahnsteig und Bahnsteigzugänge
  • Grün: Sparten

Der Bahnhof

Die Bahnhof Martinsried befindet sich 1183m vom Bahnhof Klinikum Großhadern entfernt. Aufgrund der geringen Tiefenlage schließen sich an den 120m langen, 7,50m breiten und geraden Bahnsteig auf beiden Seiten auf selber Ebene die Sperrengeschoße an. Am östlichen Bahnsteigende wird dabei eine Treppenanlage mit Wechselrolltreppe errichtet, am westlichen Bahnhofsende eine 135m lange, behindertengerechte Rampe den Bahnhof zugänglich machen. Außerdem wird in Bahnhofsmitte eine weitere Festtreppe und am östlichen Bahnsteigende ein Aufzug installiert.

Bauablauf

Die Strecke zwischen den beiden Bahnhöfen wird in Deckelbauweise errichtet, das heißt es werden zuerst die Wände mit großen Bohrmaschinen in Bohrpfahltechnik gebaut. Anschließend wird die Decke betoniert, danach kann unter dem fertigen Deckel die Erde ausgehoben werden. Als letztes wird dann der Boden der Baugrube betoniert. Der Bahnhof selber wird in offener Baugrube erstellt. Aufgrund der großzügigen Platzverhältnisse wird dabei zuerst eine Baugrube ohne Abstützungen ausgehoben, so dass auf beiden Seiten relativ breite Böschungen entstehen. In diese Baugrube wird dann der Bahnhof gebaut, anschließend kann die Grube wieder zugeschüttet werden
Die Bauwerke liegen dabei auf ganzer Länge entweder über oder nur geringfügig im Grundwasser, daher kann auf Düker verzichtet werden. Nur für eine kreuzende Abwasserleitung muss eine Pumpstation errichtet werden, um das Abwasser über den Tunnel pumpen zu können.
Zum Schutz der umliegenden Bebauung vor Erschütterungen durch die Züge wird die Strecke teilweise über ein Masse-Feder-System, teilweise über Unterschottermatten gefedert.

Technische Einrichtungen

Der Bahnhof Martinsried wird neben den üblichen Einrichtungen wie Niederspannungsverteilung und Pumpanlagen mit einem Gleichrichterwerk am westlichen Ende des Bahnhofes ausgestattet, das die Stromschiene mit Fahrstrom versorgen wird. Als Brandschutz sind über dem Bahnsteig Entrauchungsöffnungen angeordnet, die gleichzeitig auch den Bahnhof mit Tageslicht versorgen.

Taktverdichtungen im U-Bahnnetz bis 2020 geplant

23. September 2010

Autor: Florian Schütz — Abgelegt unter: Betrieb — 19:58

Wie die Münchner Verkehrsgesellschaft in einem Pressegespräch am 23. September bekannt gab, sind im U-Bahn, Tram und Busbereich in den kommenden Jahren zahlreiche Angebotsverdichtungen und -veränderungen geplant.

U-Bahn, Tram und Bus stehen bei ihren Fahrgästen hoch im Kurs. Die Zufriedenheit der Kunden hat in der Vergangenheit kontinuierlich zugenommen. Die MVG bietet seit mehreren Jahren die am besten bewertete kommunale Dienstleistung in München. Und selbst der ADAC kürte das Münchner Nahverkehrsangebot jüngst zum europaweiten Testsieger. Gleichzeitig äußert sich die große Zufriedenheit der Münchner mit ihrem kommunalen Verkehrsunternehmen in stetig steigenden Fahrgastzahlen.

Seit 2004 hat das Kundenaufkommen um ca. 13 Prozent zugelegt; das entspricht 58 Millionen zusätzlichen Fahrgästen in nur sechs Jahren. Inzwischen befördern Busse und Bahnen der MVG rund 500 Millionen Menschen pro Jahr. Immer mehr steigen vom Auto auf die Öffentlichen um, und dies besonders auf dem Weg zur Arbeit, also im Berufsverkehr. Vor rund fünf Jahren zählte die MVG etwa 32 Prozent Stammkunden (Nutzung an 4 bis 7 Tagen/Woche); heute sind es bereits 35 Prozent. Die entsprechende Autonutzung (als Fahrer) ging im selben Zeitraum von 37 auf 31 Prozent zurück. Nur 5 Prozent der Münchner fahren im Verlauf eines Jahres nie mit der MVG (Quelle: MVG-Mobilitätserhebung 2009).

U-Bahn: 2-Minuten-Takt bedingt möglich

Bei der U-Bahn liegt der Schwerpunkt der Angebotsoffensive auf Taktverdichtungen für die Linien U2 und U6. Ab 2014 soll hier – erstmals in der Münchner U-Bahn – abschnittsweise in der Spitzenzeit morgens ein 2-Minuten-Takt realisiert werden. Bereits ab 2012 ist eine neue Verstärkerlinie U7 (WestfriedhofNeuperlach Zentrum) zur Entlastung einzelner Abschnitte von U2 und U5 vorgesehen. Bereits Ende dieses Jahres wird die U3-Verlängerung nach Moosach in Betrieb genommen.

Fahrzeugbedarf: Zusätzliche Züge für U-Bahn und Tram

C-Zug 614 als U2 im bauma-Messeverkehr

Für die Angebotsoffensive müssen SWM/MVG weitere neue U-Bahnzüge beschaffen. Zusätzlich zu den bisher als Ersatzbeschaffung vorgesehenen 84 Wagen (= 14 Züge vom Typ C2) werden hierfür im Jahr 2014 weitere 36 Wagen (+ 1 Reservezug = 7 C2-Züge) und 2017 weitere 24 bis 30 Wagen (= 4-5 C2-Züge) benötigt. Die für Oktober geplante Festbestellung von ursprünglich 14 Zügen muss daher um zunächst 7 Züge aufgestockt werden; die gleichzeitig geplante Option für die weiteren Bestellungen in den Folgejahren wird entsprechend erhöht.

Die Maßnahmen im Überblick

Stufe 1 – Fahrplan 2011 (ab Ende 2010)

U3: Verlängerung Olympia-EinkaufszentrumMoosacher St.-Martins-PlatzMoosach

Stufe 2 – Fahrplan 2012 (ab Ende 2011)

U7: Neue Verstärkerlinie WestfriedhofHauptbahnhofInnsbrucker RingNeuperlach Zentrum (Berufsverkehr morgens, Schultage) zur Entlastung der entsprechenden Streckenabschnitte von U1 (wie bisher), U2 und U5

Stufe 5 – 2014 (Termin abhängig von Fahrzeugverfügbarkeit)

U2: Zusätzliche Verstärkerzüge MilbertshofenHauptbahnhofKolumbusplatz (Berufsverkehr morgens, Schultage); dadurch 2-Minuten-Abstand Hbf – Kolumbusplatz und 2/4/4-Minuten-Abstand Milbertshofen – Hbf
U7: Weitere Angebotsverbesserung durch Einsatz von Lang- statt Vollzügen
O D E R (Entscheidung Priorität Anfang 2013)
U6: Zusätzliche Verstärkerzüge Münchner FreiheitMarienplatzHarras (Berufsverkehr morgens, Schultage); dadurch 2-Minuten-Abstand Münchner FreiheitImplerstraße

Stufe 7 – 2017/2018

U2 oder U6: Zusätzliche Verstärkerzüge im Berufsverkehr morgens (vice versa zu Stufe 5, Zeitpunkt abhängig von Fahrzeugverfügbarkeit)
U2 und/oder U6 (optional): Zusätzliche Verstärkerzüge (2-Minuten-Takt Kernnetz) auch im Berufsverkehr abends U7 (optional): Betrieb auch im Berufsverkehr abends

Weitere Ausbaustufen – Zeitpunkte offen

U9: City-Bypass ImplerstraßeHauptbahnhofMünchner Freiheit zur Entlastung der Nord-Süd-Strecken (mit Anpassung U2 und U3/U6)

Ergänzende Maßnahmen

Höheres Platzangebot durch neue U-Bahnzüge (Typ C2): ca. 950 statt bisher 912 (C1) bzw. 870 Plätze (A/B)

Quelle:

MVG Pressemitteilung vom 23. September 2010: MVG-Angebotsoffensive 2010 – 2020: U-Bahn, Tram und Bus weiter auf Wachstumskurs
