Nicht nur beim Bau eines U-Bahnsystems sind Bauarbeiten nötig - häufig unbemerkt von den Fahrgästen sind auch im laufenden Betrieb eine Vielzahl von Arbeiten nötig, für die fast jeden Tag häufig gleich mehrere Bauzüge ausrücken und teils im Spätverkehr, vor allem aber während der nächtlichen Betriebsruhe nötige Wartungsarbeiten durchführen. Manche Arbeiten sind aber so umfassend, dass eine Einschränkung des Betriebes unvermeidlich wird.
Betriebsänderungen
11.10.–22.10. – Maillingerstraße Olympia-Einkaufszentrum: Reduzierte Taktung wegen Fräszugarbeiten
Fräszug-Einsatz: Maillingerstraße – Olympia-Einkaufszentrum So–Do ab ca. 22:30 Uhr nur 20-Minuten-Takt. Gleisänderungen an allen Bahnhöfen dort, bitte Zugzielanzeiger beachten.
25.10.–29.10. – Linienteilung wegen Fräszugarbeiten
Geteilt: Feldmoching-Scheidplatz-Hauptbahnhof-Kolumbusplatz; Kolumbusplatz-Giesing-Innsbrucker Ring (Takt 20 Min.); Messestadt Ost-Innsbrucker Ring-Odeonsplatz-Hauptbahnhof-Westendstraße.
25.10.–29.10. – Westendstraße Odeonsplatz: Entfall der U4 wegen Fräszugarbeiten
U4 entfällt wegen Fräszugeinsatzes auf der U2 ab ca. 22:30 Uhr bis Betriebsschluss Westendstraße – Hauptbahnhof – Odeonsplatz. Ersatz zwischen Westendstraße und Odeonsplatz: U5 oder umgeleitete U2.
05.10.–07.11. – Umleitung wegen einer Weichenerneuerung
U8 zwischen Innsbrucker Ring und Messestadt Ost via Trudering umgeleitet, Michaelibad, Quiddestraße, Neuperlach Zentrum entfallen, Ersatz: U5 ab Innsbrucker Ring. Info: mvg.de/u5
05.10.–08.11. – Neuperlach Zentrum Neuperlach Süd: Ersatzverkehr mit Bus wegen einer Weichenerneuerung
Neuperlach Zentrum – Neuperlach Süd: Ersatzbus U5 (Halt Therese-Giehse-Allee), alle 2-3 Min. Alternativ S5. Richtung Innenstadt hält U5 nicht am Max-Weber-Platz.
05.10.–27.11. – Sendlinger Tor Implerstraße: Ersatzverkehr mit Pendelzug und Bus wegen Sanierungsarbeiten
Sendlinger Tor-Implerstraße: Ersatz durch Pendelzug U Goetheplatz-Implerstraße (10-Min-Takt), SEV U3 Sendlinger Tor-Implerstraße (5-Min-Takt), SEV X6 Hauptbahnhof Süd-Implerstraße (5-Min-Takt).
05.10.–27.11. – Eingeschränkter Betrieb wegen einer Fahrtreppenerneuerung am Max-Weber-Platz
U4 geteilt in Arabellapark - Max-Weber-Platz und Odeonsplatz - Hauptbahnhof - Westendstraße. Lehel entfällt, U5/Tram 16 nutzen. U5 hält nicht am Max-Weber-Platz. Ersatz: Tram 19, 21, 16, 17.
bis auf Weiteres – Verkürzter Linienweg
Die U7 fährt bis auf Weiteres ganztägig auf dem verkürzten Linienweg Olympia-Einkaufszentrum <> Sendlinger Tor. Bitte weichen Sie im Abschnitt Sendlinger Tor <> Neuperlach Zentrum auf die U-Bahnlinien U2 und U5 aus.
Nachrüstungen
München hat ein vergleichsweise junges U-Bahnsystem, das daher nach recht neuen Standards erbaut wurde. Dennoch haben sich die Bedürfnisse in der Zwischenzeit geändert. So waren 32 Bahnhöfe auf der U3/U6 und der damaligen U8 von Scheidplatz bis Neuperlach Zentrum nicht von Anfang an mit Aufzügen ausgerüstet. In der Zwischenzeit wurden alle 32 davon nachgerüstet, als letzte Station erhielt Freimann einen barrierefreien Zugang mit Aufzügen.

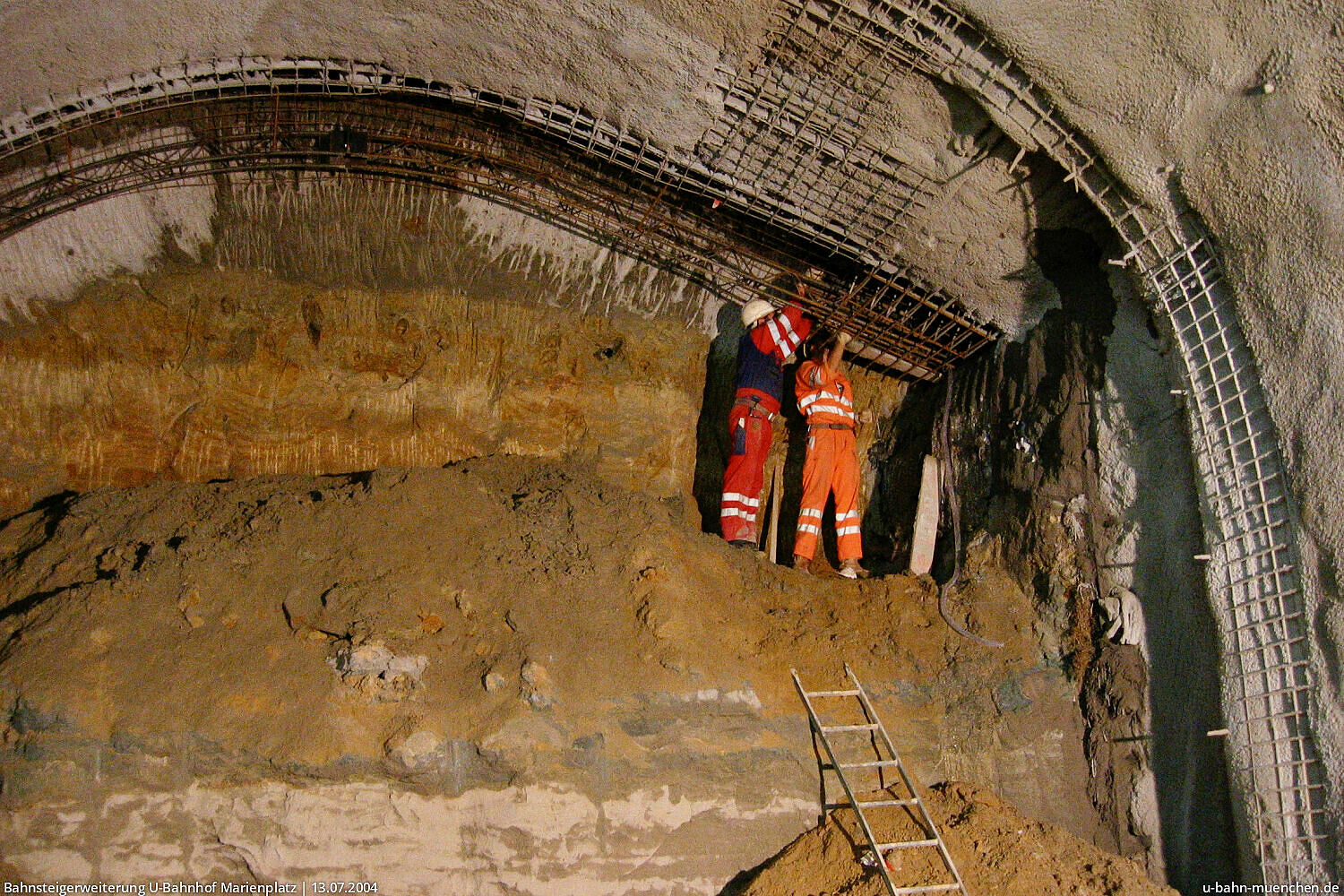

Auch veränderte Verkehrsbedürfnisse erforderten Anpassungen. Als Beispiel in jüngerer Zeit kann die Bahnsteigerweiterung Marienplatz, Sendlinger Tor, der Ausbau des Bahnhofs Fröttmaning oder die laufende Modernisierung und Erweiterung der Umsteigeverbindung am Kreuzungsbahnhof Odeonsplatz genannt werden.
Im Verlauf des Baus der zweiten S-Bahn-Stammstrecke werden auch weitere Anpassungen an den Kreuzungsbahnhöfen Hauptbahnhof, Marienplatz und Ostbahnhof nötig werden.
Brandschutzertüchtigungen
Nach einem 2017 mit den Behörden geschlossenen Brandschutzkonsens rüsten die SWM unter dem Programmnamen BSKOMI (Brandschutz-Koordinierung-Mobilität-Infrastruktur) sämtliche U-Bahnhöfe schrittweise auf einen zeitgemäßen Brandschutzstandard nach – unter anderem mit Einhausungen und Rauchschürzen an Treppenaufgängen, neuen Sprachalarmierungsanlagen und ertüchtigten Fluchtwegen. Das Programm soll voraussichtlich bis 2039 abgeschlossen sein.
Größere Einzelmaßnahmen mit ähnlichen brandschutztechnischen Ertüchtigungen haben wir bereits gesondert im Blog vorgestellt, etwa an der Giselastraße sowie an Goetheplatz und Poccistraße. Daneben vergibt die SWM viele kleinere, baulich aber ähnlich aufwändige Pakete, die mehrere Bahnhöfe gleichzeitig betreffen:
Jeden Tag stehen im U-Bahnnetz eine Vielzahl Arbeiten für laufenden Unterhalt und Erneuerung und Anpassung der Anlagen an den aktuellen Stand der Technik und veränderte Bedürfnisse an. So müssen die Schienen instand gehalten oder getauscht werden, die elektrischen Anlagen und die Sicherungstechnik gewartet oder auch nur das Gleis am Bahnsteig von Verschmutzungen gereinigt werden. Ebenso müssen Transportfahrten wie die Lieferung von neuen Rolltreppen durchgeführt werden.
Viele dieser Arbeiten erfordern Sperrungen von Gleisen, die Abschaltung des Fahrstroms in kleineren oder größeren Bereichen oder andere Einschränkungen, und werden deswegen in den Tagesrandlagen mit 20-Minuten-Takt oder während der Betriebsruhe durchgeführt. Nur sehr wenige dieser Arbeiten erfordern eine längere Sperrzeit, die der Fahrgast dann in Form eines Baustellenfahrplans und Taktverschlechterungen zu spüren bekommt.
Aktuelle Baustellen
Diese größeren, laufenden Bauprojekte sind aktuell mit einem eigenen Baustellenreport-Artikel dokumentiert:
Die Verlängerung der U6 vom bisherigen Südendbahnhof Klinikum Großhadern um rund 972 Meter nach Martinsried erschließt den Forschungscampus mit Fakultät Biologie der LMU und mehreren Max-Planck-Instituten; die Fertigstellung ist für 2027 vorgesehen.
Die rund 3,2 Kilometer lange Verlängerung der U5 von Laimer Platz nach Pasing über die drei neuen Bahnhöfe Baumschule Laim, Am Knie und Pasing befindet sich im Hauptbau; eine Fertigstellung ist nicht vor ca. 2030 zu erwarten.
Als zweiter Realisierungsabschnitt der U5-Westverlängerung soll die rund 4,7 Kilometer lange Strecke von Pasing in den neuen Stadtteil Freiham über vier weitere Bahnhöfe führen.
Rund um den Hauptbahnhof laufen mehrere große U-Bahn-Bauprojekte im Zusammenhang mit der 2. S-Bahn-Stammstrecke: der Umbau der U-Bahnhöfe Hauptbahnhof (U4/U5) und Hauptbahnhof (U1/U2) sowie eine bauliche Vorhaltemaßnahme für die künftige Linie U9.
Die rund 435 Meter lange Heidemannbrücke der U6 zwischen Freimann und Kieferngarten soll wegen spannungsrisskorrosionsgefährdetem Spannstahl durch einen Ersatzneubau ersetzt werden.
Geplante künftige Bauarbeiten
Hier sammeln wir größere Maßnahmen, die für Fahrgäste Einschränkungen bedeuten oder gut sichtbar sind, bereits ausgeschrieben oder angekündigt wurden, aber noch nicht begonnen haben – mit grobem Zeitraum, ungefährem Umfang und betroffenen Linien. Alle Angaben sind vorläufig und können sich verschieben. Welche Einschränkungen für Fahrgäste tatsächlich gelten, gibt die MVG meist erst kurz vor Baubeginn bekannt; dann erscheinen sie oben unter Betriebsänderungen.
Linien: U3 und U6 zwischen Sendlinger Tor und Implerstraße
Giselastraße: Generalsanierung (2028–2030)
Zeitraum: 2028 bis 2030; möglicherweise rund zehn Wochen Vollsperrung ab Ende Mai 2028 (unter Vorbehalt)
Umfang: Brandschutz, Beton- und Schadstoffsanierung, neue Gebäudetechnik und eine höhere Bahnsteigplatte, überwiegend im laufenden Betrieb; mehr im Blogbeitrag
Nach 35 Jahren im Freien war der Bahnhof Freimann sanierungsbedürftig – von 2006 bis 2009 wurden Bahnsteig, Zugänge und Ausrüstung grundlegend erneuert und barrierefrei ausgebaut.
Die 1960 errichtete Autobahnbrücke „Tatzelwurm" der A9 über die U6 zwischen Studentenstadt und Freimann wurde ab 2007 abgerissen und durch einen Neubau ersetzt.
Von 2017 bis 2023 wurde der stark frequentierte Kreuzungsbahnhof Sendlinger Tor/Sendlinger Tor bei laufendem Betrieb grundlegend umgebaut und erweitert.
